施工工藝
TAIAN YONGTENG

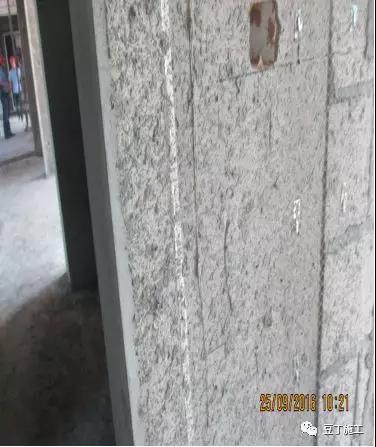

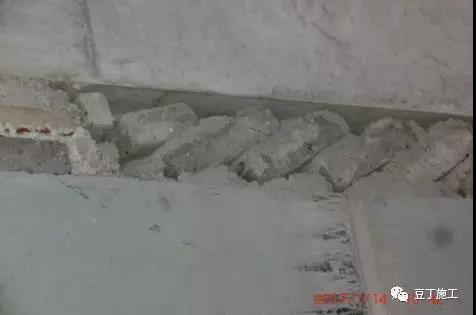

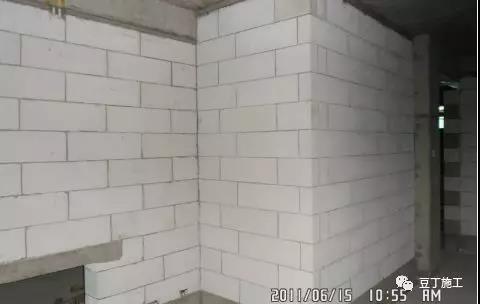

1、構造柱(砌筑階段)

砌體上馬牙槎經驗留置成45°-60°坡口,構造柱模板固定點不設置在砌體上,設在構造柱中,上部做成喇叭口,便于混凝土澆筑密實,待強度達到后剔除。
2、砂漿(砌筑階段)
砌筑與抹灰工程施工時,樓上堆放的砂漿應設置墊板或容器,現場禁止加水、砂漿初凝后禁止使用。
3、灰縫(砌筑階段)

砌筑時,隨砌隨勾縫,采用Φ20PVC管進行原漿勾縫,砌筑完成后再次檢查勾縫情況,如有遺漏處應立即修復。

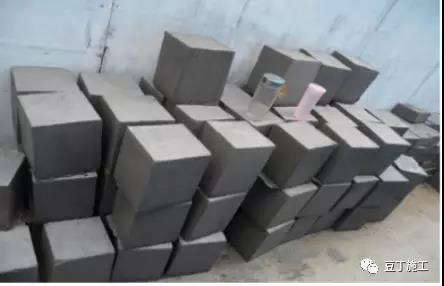

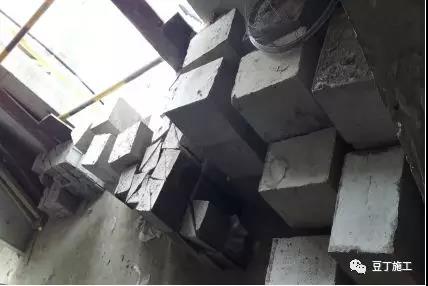

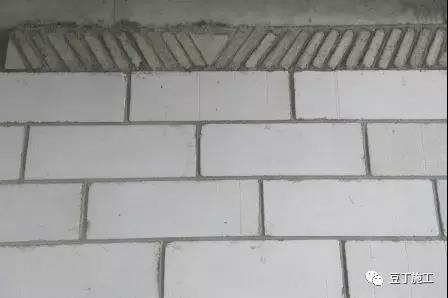

4、預制混凝土塊(砌筑階段)

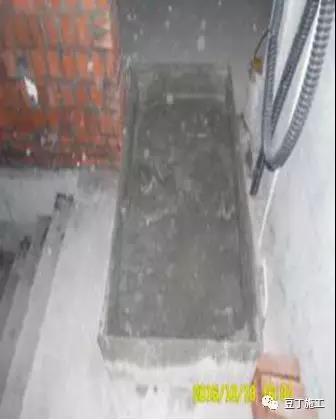

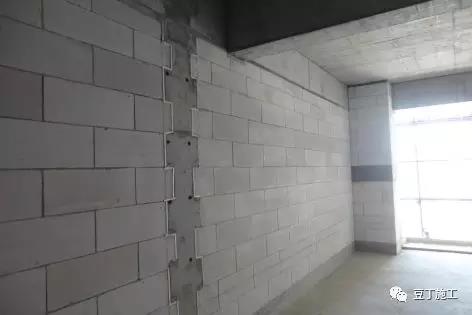

采用C20混凝土塊、水泥磚或其他材料。固定塊寬度同墻厚,高度應與砌塊同高或砌塊高度的1/2且不小于100mm,長度不小于200mm,最上部(或最下部)的固定塊中心距洞口上下邊的距離為100~150mm,其余部位的中心距不大于500mm,且均勻分布。

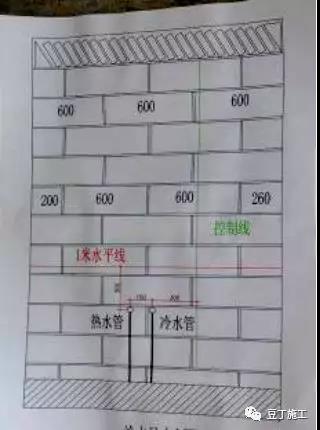

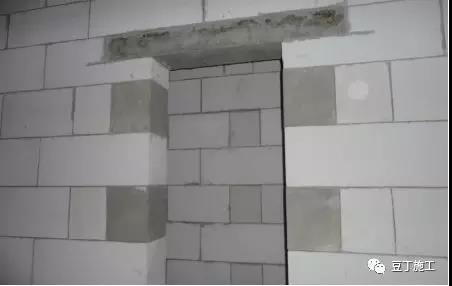

5、排磚圖(砌筑階段)

及時組織人員進行現場實測實量,做好記錄并上墻,做到數據可視化。

7、線槽封堵(砌筑階段)

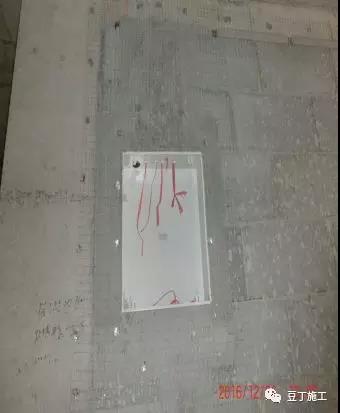

水電管線開槽應采用機械開槽,禁止手工剔鑿開槽,抹灰前應將線管封堵密實,配電箱體周邊應采用細石混凝土封堵密實。不同材質墻面抹灰前應掛抗裂網,寬度>200mm,掛網應平整牢固,鋼絲網絲徑≥0.7mm。
8、施工工序(抹灰階段)
1)基層處理:應清除表面雜物及殘留灰漿。

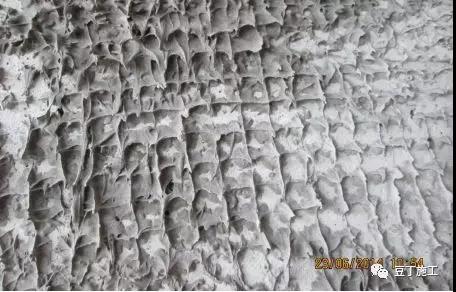

2)甩漿:甩漿前應充分潤濕墻體,甩漿采用鋼絲網片(多層)釘制成甩漿工具進行人工甩漿拉毛,漿料采用粒徑5mm左右河砂+42.5硅酸鹽水泥+108膠進行調制,尤其注意混凝土墻面,不同材料交接部位采用掛鋼絲網片(植筋鉤粘牢),在二次收面時壓入耐堿網格布。

3)做灰餅:抹灰前首先根據圖紙計算好房間的開間進深尺寸,檢查主體和砌體施工時預留的控制線是否方正,采用紅外線掃平儀進行打點貼灰餅,保證了開間進深的前提下,還控制了抹灰完成后墻面的垂直度、平整度,以及房間的方正度。
4)抹灰底:抹灰前應充分潤濕墻體,首先先抹一層薄灰,要求將基底抹平,隨后抹底灰,用刮杠找平,木抹子搓毛。
5)罩面灰:應在底灰完成后六到七小時后,如底灰過干應澆水濕潤,罩面灰兩遍成活,罩面灰壓好后隨即用海綿蘸水將罩面灰污染處清理干凈,最后用鐵抹子進行壓光,收成小毛面,方便膩子施工。

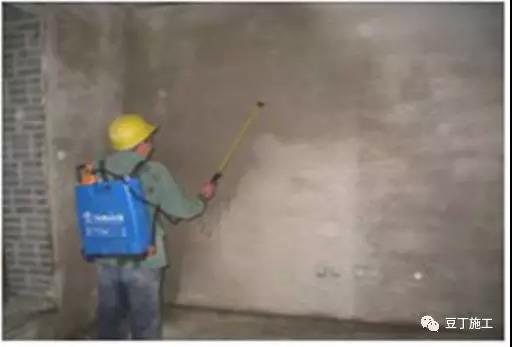

6)養護:根據天氣及抹灰時間及時進行噴水養護。

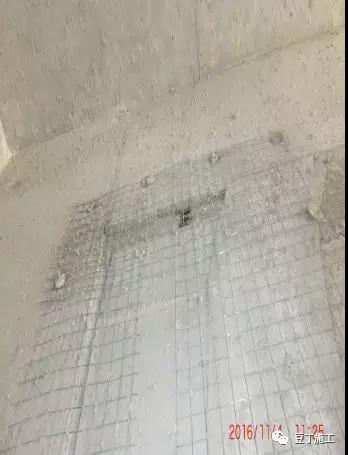

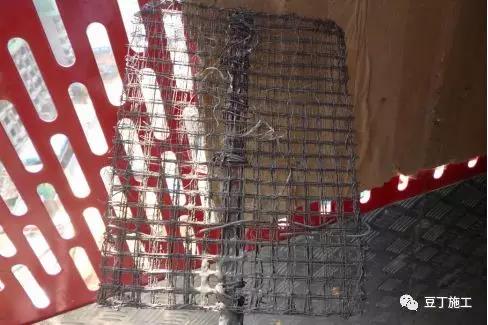

9、掛網(抹灰階段)

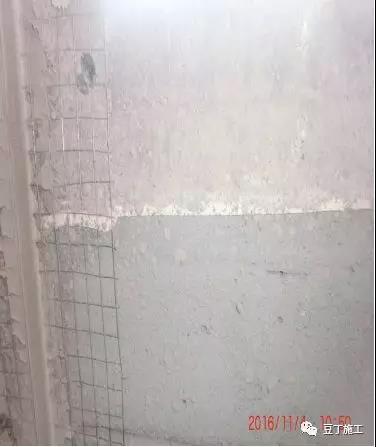

不同材料交接部位采用掛鋼絲網片(植筋鉤粘牢),在二次收面時壓入耐堿網格布。
10、抹灰觀感(抹灰階段)
防空鼓、開裂措施
1)砌筑與抹灰工程施工時,樓上堆放的砂漿應設置墊板或容器,現場禁止加水、砂漿初凝后禁止使用。
2)抹灰水電管線開槽應采用機械開槽,禁止手工剔鑿開槽,抹灰前應將線管封堵密實,配電箱體周邊應采用細石混凝土封堵密實。
3)不同材質墻面抹灰前應掛抗裂網,寬度>200mm,掛網應平整牢固,鋼絲網絲徑≥0.7mm。
4)抹灰應采用分層抹灰且抹灰厚度超過35mm時應加設抗裂網。
5)門垛砌筑不允許出現開裂、松動、同縫,拉結筋間距不能過大。
6)豎向灰縫不允許出現透明縫、瞎縫、假縫。
7)無豎向通縫,不允許一次性砌到頂或補砌。
